Khẩn trương di dời đường điện cao thế để làm cao tốc Bắc Nam
Xuân Nghi
20/09/2022, 07:02
Một trong những khó khăn, vướng mắc trong quá trình thi công dự án cao tốc Bắc Nam phía đông đi qua nhiều địa phương phía Nam và miền Trung, là các điểm giao chéo giữa dự án cao tốc và đường điện cao thế; trong đó có các đoạn Vĩnh Hảo – Phan Thiết, Phan Thiết – Dầu Giây,…

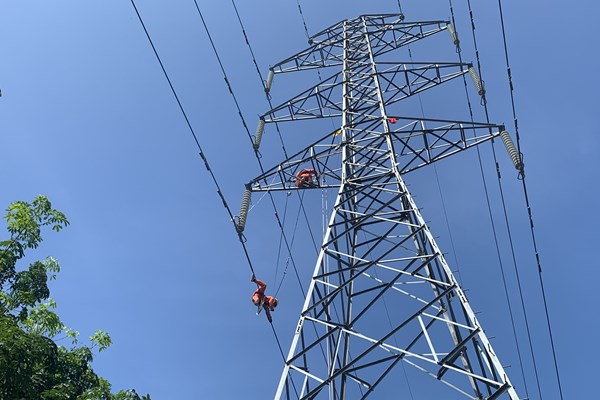

EVNNPT sẽ phối hợp chặt chẽ việc di dời hạ tầng đường điện phục vụ thi công cao tốc Bắc .
Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đang phối hợp với cơ quan chức năng đẩy nhanh tiến độ giải quyết những khó khăn, vướng mắc trong thực hiện di dời các điểm giao chéo đường dây truyền tải điện với các dự án đường cao tốc Bắc Nam.
KHẨN TRƯƠNG ĐỂ KỊP TIẾN ĐỂ THÔNG XE VÀO THÁNG 12/2022
Theo EVNNPT, hiện nay trên toàn công trình dự án cao tốc Bắc Nam còn 19 điểm giao chéo với đường dây điện cao thế 500 kV và 220 kV, tập trung ở các đoạn: Đoạn Cam Lộ - La Sơn (Quảng Trị, Thừa Thiên - Huế), đoạn Vĩnh Hảo - Phan Thiết (Bình Thuận), đoạn Phan Thiết - Dầu Giây (Bình Thuận và Đồng Nai). EVNNPT đang phối hợp với các cơ quan chức năng để gấp rút di đời nhằm góp phần bảo đảm tiến độ của dự án giao thông trọng điểm này.
Lãnh đạo EVNNPT cho biết, ngay từ đầu triển khai dự án cao tốc Bắc Nam, Tổng công ty đã phối hợp với chủ đầu tư, chính quyền địa phương và các bên liên quan thực hiện khảo sát xác định mức độ ảnh hưởng đến lưới điện truyền tải khi triển khai dự án, kiểm đếm từng vị trí cột điện, đường dây cần phải di dời.
EVNNPT đã tham gia góp ý các hồ sơ thiết kế di dời lưới điện, phương án thi công, đăng ký cắt điện, hỗ trợ giám sát thi công, tham gia tổ chức nghiệm thu đóng điện vận hành và cập nhật khối lượng tài sản theo hình thức đền bù không hoàn lại,…
Tính đến nay, các đơn vị thuộc EVNNPT đã hoàn thành di dời được 58/77 điểm giao chéo và hiện còn 19 điểm giao chéo chưa di dời xong. Đó là các đoạn cao tốc Cam Lộ - La Sơn còn 9 điểm, đoạn cao tốc Dầu Giây - Phan Thiết còn 4 điểm, đoạn cao tốc Phan Thiết - Vĩnh Hảo còn 6 điểm.
Lãnh đạo EVNNPT cũng cho biết, việc cải tạo di dời các vị trí cột điện này phải tuân thủ đầy đủ quy định của Luật Điện lực, các nghị định của Chính phủ về an toàn điện, quản lý chất lượng thi công xây dựng và bảo trì công trình xây dựng, quản lý dự án đầu tư xây dựng cùng các quy định Bộ Công Thương, Bộ Giao thông vận tải…
Về kinh phí cho công tác di dời, ông Lưu Việt Tiến, Phó tổng giám đốc EVNNPT nói rõ kinh phí thực hiện cải tạo di dời các vị trí cột điện giao chéo này thuộc chi phí của dự án đường cao tốc Bắc Nam. Công tác quản lý chi phí và triển khai thực hiện được ủy ban nhân dân các tỉnh giao cho các huyện, thành phố và trực tiếp là các trung tâm phát triển quỹ đất triển khai các thủ tục lựa chọn nhà thầu thi công.
Trong giai đoạn gấp rút từ nay đến cuối năm 2022, EVNNPT yêu cầu các đơn vị truyền tải điện trực thuộc cần phải tăng cường phối hợp với chính quyền địa phương, các đơn vị nhà thầu thi công hỗ trợ giải quyết các khó khăn, vướng mắc liên quan trong quá trình thực hiện thi công tại các điểm giao chéo với đường dây truyền tải.
“CHẠY NƯỚC RÚT” ĐỐI VỚI HAI DỰ ÁN CAO TỐC PHÍA NAM
Hai dự án cao tốc phía Nam là Vĩnh Hảo – Phan Thiết và Phan Thiết – Dầu Giây, là hai cung đường đi qua địa bàn tỉnh Bình Thuận có nhiều điểm giao chéo với đường dây 500 kV, 220 kV thuộc Công ty Truyền tải điện Bình Thuận (PTC3) quản lý.
Theo PTC3, hiện nay việc thi công các cung đoạn này có tới 20 điểm giao chéo với các đường dây 500 kV và 220 kV cần phải được xử lý, di dời; trong đó, 12 điểm giao chéo đường dây 500 kV và 3 điểm giao chéo với đường dây 220 kV cần phải xử lý di dời trụ điện để bảo đảm quy định về an toàn điện cũng như an toàn giao thông.
PTC3 phối hợp bảo đảm tiến độ thông xe kỹ thuật các dự án cao tốc Bắc Nam.
PTC3 cũng cho biết thêm, trong số 12 điểm giao chéo đường dây 500 kV, 6 điểm đã thi công hoàn tất phần móng trụ. Nhà thầu thi công đang tập kết các vật liệu gồm trụ điện, dây dẫn, dây chống sét, cáp quang, sứ cách điện,… đến công trường để thi công phần không liên quan đến cắt điện và đăng ký cắt điện tiếp tục thi công các hạng mục khác.
Đồng thời đã có 1/3 điểm giao chéo đường dây 220 kV đã xây xong phần móng trụ. Các công việc tương tự như trên cũng đang được gấp rút tiến hành để thi công phần không liên quan đến cắt điện và đăng ký cắt điện tiếp tục thi công các hạng mục khác. Các điểm giao chéo còn lại thuộc địa bàn huyện Tuy Phong và đang được lựa chọn nhà thầu thi công, thầu cung cấp vật tư, vật liệu để thi công làm móng trụ.
Mới đây, ngày 12/9/2022, Bộ Giao thông vận tải đã phát động thi đua “120 ngày đêm thông xe kỹ thuật bốn dự án đường bộ cao tốc Mai Sơn – quốc lộ 45, Cam Lộ - La Sơn, Vĩnh Hảo - Phan Thiết, Phan Thiết - Dầu Giây”. Tại buổi lễ phát động thi dua này, Phó thủ tướng Chính phủ Lê Văn Thành yêu cầu phải phấn đấu thông xe kỹ thuật bốn dự án đường bộ cao tốc trên theo đúng tiến độ đã đề ra, tức đến ngày 31/12/2022.
Tập đoàn Điện lực Việt Nam (EVN) và EVNNPT cũng đã yêu cầu PTC3 trong giai đoạn nước rút từ nay đến tháng 12/2022 cần phải tăng cường phối hợp với chính quyền địa phương, các đơn vị nhà thầu thi công, hỗ trợ giải quyết các khó khăn, vướng mắc liên quan trong quá trình thực hiện thi công tại các điểm giao chéo với đường dây truyền tải.
Lộ diện “phễu lọc” nhà thầu xây lắp cao tốc Bắc-Nam giai đoạn 2, mỗi gói trị giá 3.000 - 5.000 tỷ đồng
Thống nhất phương án thiết kế đường gom và lịch giao mặt bằng dự án cao tốc Châu Đốc – Cần Thơ – Sóc Trăng
Cao tốc Vĩnh Hảo – Phan Thiết có kịp hoàn thành vào cuối năm 2022?
Đọc thêm
Tập đoàn xây dựng Thái Bình Dương, Trung Quốc, muốn "làm tổ" ở Thanh Hóa
Ngày 22/8, tại trụ sở Tỉnh ủy Thanh Hóa, Bí thư Tỉnh ủy Nguyễn Doãn Anh đã tiếp và làm việc với ông Nghiêm Giới Hòa, người sáng lập Tập đoàn Xây dựng Thái Bình Dương (Trung Quốc), Chủ tịch Viện nghiên cứu Trang Nghiêm.
Nghiên cứu bổ sung xử phạt lao động công ích trong vi phạm giao thông
Phó Thủ tướng Trần Hồng Hà yêu cầu các bộ, ngành, địa phương bám sát quy định mới để triển khai kế hoạch bảo đảm trật tự, an toàn giao thông; giao Bộ Công an phối hợp Bộ Tư pháp nghiên cứu bổ sung hình thức xử phạt lao động công ích trong Luật Xử lý vi phạm hành chính...
Đồng Nai đồng loạt khởi công nhiều dự án nhà ở xã hội
Loạt dự án nhà ở xã hội ở Đồng Nai vừa được đồng loạt khởi công vào ngày 21/8/2025, cung cấp khoảng 5.500 căn hộ cho người lao động trên địa bàn các huyện Nhơn Trạch, Trảng Bom cũ, nay là các xã tương ứng.
Chiến lược “kiềng ba chân” để logistics xuyên biên giới vùng Bắc Trung Bộ và Duyên hải miền Trung tăng tốc
Hạ tầng logistics miền Trung hiện vẫn thiếu tính đồng bộ; kết nối giữa cảng biển - đường sắt - đường bộ - hàng không dù đang được đẩy mạnh đầu tư nhưng vẫn chưa phát huy hiệu quả tương xứng, khiến chi phí vận tải cao hơn so với mức trung bình khu vực. Trung tâm logistics hiện đại, có khả năng kết nối đa phương thức còn rất ít...
Cao tốc Vũng Áng - Bùng dự kiến khai thác từ ngày 28/8
Cao tốc Vũng Áng - Bùng vừa được thông xe kỹ thuật ngày 19/8 vừa qua dự kiến sẽ được khai thác từ 28/8 tới nhằm tạo thuận lợi cho các phương tiện lưu thông, kết nối giữa các địa phương...
Sáu giải pháp phát triển nhanh và bền vững ngành năng lượng
Việt Nam đang đứng trước cơ hội lớn để phát triển năng lượng xanh, sạch nhằm đảm bảo an ninh năng lượng và phát triển bền vững. Ông Nguyễn Ngọc Trung chia sẻ với Tạp chí Kinh tế Việt Nam/VnEconomy về sáu giải pháp để phát triển nhanh và bền vững ngành năng lượng nói chung và các nguồn năng lượng tái tạo, năng lượng mới nói riêng…
Nhân lực là “chìa khóa” phát triển điện hạt nhân thành công và hiệu quả
Trao đổi với Tạp chí Kinh tế Việt Nam/VnEconomy, TS. Trần Chí Thành, Viện trưởng Viện Năng lượng nguyên tử Việt Nam, nhấn mạnh vấn đề quan trọng nhất khi phát triển điện hạt nhân ở Việt Nam là nguồn nhân lực, xây dựng năng lực, đào tạo nhân lực giỏi để tham gia vào triển khai, vận hành dự án...
Phát triển năng lượng tái tạo, xanh, sạch: Nền tảng cho tăng trưởng kinh tế trong dài hạn
Quốc hội đã chốt chỉ tiêu tăng trưởng kinh tế 8% cho năm 2025 và tăng trưởng hai chữ số cho giai đoạn 2026 – 2030. Để đạt được mục tiêu này, một trong những nguồn lực có tính nền tảng và huyết mạch chính là điện năng và các nguồn năng lượng xanh, sạch…
Nhà đầu tư điện gió ngoài khơi tại Việt Nam vẫn đang ‘mò mẫm trong bóng tối’
Trả lời VnEconomy bên lề Diễn đàn năng lượng xanh Việt Nam 2025, đại diện doanh nghiệp đầu tư năng lượng tái tạo nhận định rằng Chính phủ cần nhanh chóng ban hành các thủ tục và quy trình pháp lý nếu muốn nhà đầu tư nước ngoài rót vốn vào các dự án điện gió ngoài khơi của Việt Nam...
Tìm lộ trình hợp lý nhất cho năng lượng xanh tại Việt Nam
Chiều 31/3, tại Hà Nội, Hội Khoa học Kinh tế Việt Nam, Hiệp hội Năng lượng sạch Việt Nam chủ trì, phối hợp với Tạp chí Kinh tế Việt Nam tổ chức Diễn đàn Năng lượng Việt Nam 2025 với chủ đề: “Năng lượng xanh, sạch kiến tạo kỷ nguyên kinh tế mới - Giải pháp thúc đẩy phát triển nhanh các nguồn năng lượng mới”...
Thuế đối ứng của Mỹ có ảnh hướng thế nào đến chứng khoán?
Chính sách thuế quan mới của Mỹ, đặc biệt với mức thuế đối ứng 20% áp dụng từ ngày 7/8/2025 (giảm từ 46% sau đàm phán),
có tác động đáng kể đến kinh tế Việt Nam do sự phụ thuộc lớn vào xuất khẩu sang Mỹ (chiếm ~30% kim ngạch xuất khẩu).
Dưới đây là phân tích ngắn gọn về các ảnh hưởng chính:
